NEWS

Ernst und Ludwig Langguth GmbH - Kabelbau und Kabelmontage

Aktuelle News

Willkommen auf unserer Seite. Hier halten wir euch stets auf dem laufenden. Bei uns erfahrt ihr alles aus erster Hand, was die Langguth GmbH betrifft.

Erfahre mehr über interessante Erfolge und aktuelle Trends, die unser Unternehmen und die Branche beeinflussen.

Ausbau des Mittelspannungsnetzes in Nürnberg

Mit Knowhow und Flexibilität zum Projekterfolg

Die N-ERGIE Netz GmbH baut ihr Mittelspannungsnetz in Nürnberg aus. Anfang 2024 hat die Ernst und Ludwig Langguth GmbH, Eckental, mit den Arbeiten an der neuen Trasse begonnen. Bis Oktober 2024 wurden auf rund sechs Kilometern 20 kV-Kabel verlegt, um das Stromnetz vor Ort fit für die Zukunft zu machen, insbesondere aber dem steigenden Strombedarf der SiCrystal GmbH, Nürnberg, gerecht zu werden. Aufgrund der wirtschaftlichsten Angebote erhielt Langguth im Rahmen der Ausschreibung den Zuschlag für alle drei vergebenen Lose. Das hat sich während der Bauphase in vielerlei Hinsicht bezahlt gemacht. Mit Langguth stand ein Baupartner zur Verfügung, der sowohl über das erforderliche Know-how
als auch die nötigen personellen und maschinentechnischen Kapazitäten verfügte, um das Projekt wirtschaftlich aber auch mit größtmöglicher Flexibilität in der geplanten Bauzeit durchzuführen.

Das im Nürnberger Nordosten angesiedelte Unternehmen SiCrystal zählt zu den globalen Marktführern für einkristalline Siliziumkarbid-Halbleiterwafer. „Die hochspezialisierten Produkte bilden die Basis für die Herstellung innovativer Elektronik-Komponenten weltweit“, erläutert Robert Kirzinger, Facility und Versorgungtechnik, SiCrystal GmbH. Im Rahmen des Ausbaus der Produktionsflächen um weitere 6.000 Quadratmeter benötigt das Unternehmen eine Leistungserhöhung um 24 MVA. „Insbesondere um diese
Leistungserhöhung durchführen zu können, wurde die neue rund sechs Kilometer lange Trasse mit 20 KV- Kabeln quer durch den Nürnberger Nordosten verlegt“, sagt Alexander Hussenether, Leiter Baumanagement bei der N-ERGIE Netz GmbH, der Netzgesellschaft der N-ERGIE Aktiengesellschaft. „Die notwendigen Bauarbeiten ziehen sich in drei Bauabschnitten von der Thurn- und Taxisstraße über den Bierweg, durch den Heroldsberger Weg, Ziegelsteinstraße, Flataustraße, Kilianstraße und Rollnerstraße bis zum Umspannwerk im Hornecker Weg.“ Je Baulos umfassten die Tiefbauarbeiten im Wesentlichen Verlege- und Montagearbeiten von vier zusammenhängenden 20kV-Systemen mit Kabeln NA2XS(F)2Y 1 x 300mm² RM/25 12/20kV sowie die Montage von Muffen und Endverschlüssen. Hinzu kam das Liefern und Verlegen von Kabelschutzrohren. Diese wurden insbesondere bei Straßenquerungen eingesetzt. Darüber hinaus wurden während der Baumaßnahme vorhandene 0,4kV-Kabel in der Trasse
ausgewechselt.

Anspruchsvolle Rahmenbedingungen

Da Großprojekte wie dieses eine Vielzahl von Herausforderungen mit sich bringen, legte der Auftraggeber den Fokus frühzeitig auf eine sorgfältige Planung und den Einsatz erfahrener Fachkräfte, um die Bauaufgabe trotz der anspruchsvollen Herausforderungen erfolgreich und vor allem in der vorgesehenen relativ kurzen Bauzeit umsetzen zu können. Der erste Spatenstich sollte im Februar 2024 erfolgen und das gesamte Vorhaben noch im gleichen Jahr abgeschlossen werden. „Zuerst haben wir geprüft, ob wir
die Maßnahme in der kurzen Zeit überhaupt realisieren können. Wir haben im vierten Quartal 2023 die Maßnahme ausgeschrieben und auf drei Lose aufgeteilt“, erinnern sich Hans-Jürgen Fink und Fabian Schirm, Bauleiter bei der N-ERGIE Netz GmbH. „Mit Langguth hat ein Unternehmen das Gesamtprojekt übernommen, das über die erforderlichen Zertifikate verfügt und jeweils die wirtschaftlichsten Angebote abgegeben hat. Zudem standen jederzeit die nötigen Kapazitäten bereit, ein Projekt in dieser Größenordnung zügig und vor allem flexibel durchzuführen. Sobald in einem Baulos Verzögerungen auftraten, konnte in den anderen Bauabschnitten weitergearbeitet werden.“

Im Sandbett verlegt

Die Verlegung der 20 kV-Kabel erfolgte nach den einschlägigen Vorschriften und weitestgehend in vorhandenen Trassen. Vorhandene alte Leitungen wurden entweder entfernt oder, wenn es sich um Niederspannungsleitungen handelte, während der Bauphase aufgehängt, um die Mittelspannungskabel
darunter verlegen zu können. Dabei handelt es sich insgesamt um vier Systeme, die jeweils aus drei Kabeln mit einem Nennquerschnitt von 300 mm2 bestehen. Die Systeme wurden in einem Kabelgraben paarweise verlegt, damit in einem möglichen Schadensfall nicht alle Leitungen gleichzeitig betroffen sind. In der Regel wurden die neuen 20 kV-Kabel in einer Sandbettung verlegt. Lediglich bei Straßenquerungen wurden vorab Leerrohre eingezogen, um die Leitungen dauerhaft zu schützen.

Fachgerechter Einbau

„Nach der Vorbereitung der in der Regel 1,25 Meter tiefen und 0,60 Meter breiten Gräben wurde ein Sandbett aus einer ca. 10 cm dicken Sandschicht mit einer Körnung von weniger als 2 mm aufgebracht“, erklärt Oberbauleiter Mirko Künzel, Ernst und Ludwig Langguth GmbH. Danach konnten die ersten Kabel eingebracht werden. Sie werden auf einer Trommelbox zur Einbaustelle geliefert. „Diese Kabeltrommeln sorgen in erster Linie dafür, dass die Kabel während des Transports und der Verlegung sicher und geordnet auseinandergehalten werden können“, so Künzel weiter. „Sie ermöglichen ein kontrolliertes Abrollen des Kabels, was besonders bei langen und schweren Kabeln wichtig ist, um Beschädigungen zu vermeiden und die Verlegung effizienter zu gestalten.“ Bei der Verlegung werden jeweils drei Kabel zu
einem Strang zusammengebunden und mittels einer Ziehwinde in den Graben gezogen. Auf einer Trommel sind rund 1000 Meter Kabel aufgerollt. Je nach Länge der Haltung können rund 300 Meter Kabel an einem Stück eingezogen werden. Nach dem Einzug wurden die Kabel gekappt und dann fachgerecht
vermufft. Die Muffen dienen dazu, die Verbindungsstellen zu schützen und zu isolieren. „Da die Herstellung der Muffen nur von geschultem Fachpersonal auszuführen und darüber hinaus sehr zeitaufwändig ist, versuchen wir grundsätzlich, ihre Anzahl auf ein Minimum zu reduzieren“, erklärt Künzel.
Hinzu kommt, dass die Verbindungsstellen letztendlich auch mögliche Schwachpunkte darstellen, die möglichst zu vermeiden sind.

Aufgrund der sorgfältigen Planung, größtmöglicher Flexibilität bei der Ausführung und einer sehr guten Zusammenarbeit der Baupartner konnte das Projekt planmäßig Ende Oktober 2024 abgeschlossen werden.

Screenshot 2025-04-16 104933

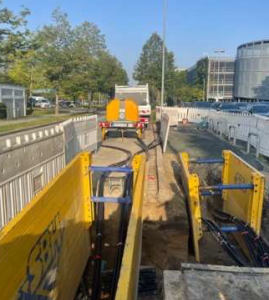

Die neuen 20 kV-Kabel werden auf
einer Trommelbox zur Einbaustelle
geliefert und mit einer Ziehwinde
in den Graben eingezogen.
Screenshot 2025-04-16 104907

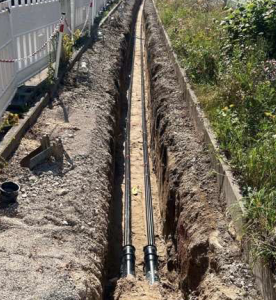

Bei Straßenquerungen wurden
vorab Leerrohre eingezogen,
um die Leitungen dauerhaft
zu schützen.
Screenshot 2025-04-16 104851

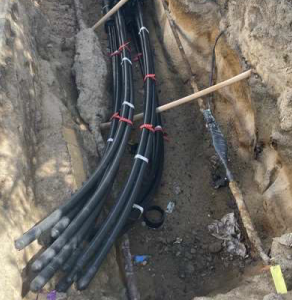

Nach dem Einzug wurden
die Kabel gekappt und
dann fachgerecht vermufft.

Kreatives Denken mit Tradition

Die Ernst und Ludwig Langguth GmbH Bauunternehmung hat sich in Nürnberg und der Region über viele Jahrzehnte einen guten Namen im Kabelleitungstiefbau erworben. 2020 kann das traditionsreiche Tiefbauunternehmen sein 100-jähriges Firmenjubiläum feiern.

Vom Maurerunternehmen zum Hoch- und Tiefbau

Die Ernst und Ludwig Langguth GmbH wurde am 19. Januar 1920 als reines Maurerunternehmen von Ernst Langguth gegründet. Bereits in den 1950er Jahren wurde das bis dato auf den Hochbau konzentrierte unternehmerische Portfolio um den Leitungstiefbau ergänzt. Später kam auch der Kabelleitungstiefbau dazu.

Jahre des Wandels

Nach dem Tod von Ludwig Langguth zeichneten sich Ende der 1970er Jahre erste Veränderungen bei den Eigentümerverhältnissen des Unternehmens ab.  1993 erfolgte die Umwandlung der Ernst und Ludwig Langguth Bauunternehmung in eine GmbH. Zum 1. Januar 1997 übernahm der damalige leitende Langguth-Mitarbeiter Josef Käser das Unternehmen. 20 Jahre später wurde der Verkauf der Ernst und Ludwig Langguth GmbH an die N-ERGIE Service GmbH notariell beurkundet.

Ein zukunftsfähiger Standort

Bis zum Jahr 1974 war die Ernst und Ludwig Langguth Bauunternehmung im Wohnhaus der Familie Langguth am Schleifweg ansässig. Um den Jahreswechsel 2017/2018 erfolgte dann der Umzug von Nürnberg nach Eckental.

Um den Jahreswechsel 2017/2018 erfolgte der Umzug von Nürnberg nach Eckental in die Eschenauer Hauptstraße.
Foto: Ernst und Ludwig Langguth

Foto: Ernst und Ludwig Langguth GmbH

Reorganisation und Wachstum

Foto: Ernst und Ludwig Langguth GmbH

Die PP-Kunststoffrohrstangen können per Hand eingebracht werden.

Foto: Ernst und Ludwig Langguth

Foto: Ernst und Ludwig Langguth GmbH

Austausch von Hochspannungskabeln in Nürnberg

Im Auftrag der N-ERGIE Netz GmbH hat die Ernst und Ludwig Langguth GmbH, Eckental, im sogenannten Baulos 1.2 (Kilianstraße) auf einer Länge von 200 m alte110kV-Ölkabeln und Gasleitungen rückgebaut sowie Leerrohre für neue Hochspannungskabel verlegt. Trotz eines anspruchsvollen Zeitplans, verschiedenen Abweichungen von der Ablaufplanung und erhöhten verkehrstechnischen Anforderungen bei der Ausführung unter fließendem Verkehr konnten die Tiefbauarbeiten fristgerecht abgeschlossen werden. Dazu beigetragen hat insbesondere das Know-how und die leistungsstarke Technik des traditionsreichen Tiefbauunternehmens.

Nach der Verlegung der neuen Versorgungsleitungen werden die Fahrbahnen in den betroffenen Bereichen ebenfalls grundhaft saniert. Gleichzeitig werden neue Baumstandorte geschaffen und Busstandorte ausgebaut. Das Projekt ist in fünf Projektabschnitte eingeteilt, die nacheinander ausgeschrieben werden. Der im Oktober 2021 begonnene Teil 1 – unterteilt in Baulos 1, 1.1 und 1.2 – konnte Ende April 2022 fristgerecht fertiggestellt werden.

Qualität und Kundenzufriedenheit stehen an erster Stelle

Ende letzten Jahres war es soweit: Nach einer halbjährigen und intensiven Zertifizierungsphase erhielt die Ernst & Ludwig Langguth GmbH aus Eckental am 3. Dezember 2018 erstmalig die Zertifizierung nach DVWG-GW 301 in den Gruppen G3 und W3 jeweils für die beiden Werkstoffgruppen Polyethylen (pe) und Gusseisen (ge). Damit verfügt das Unternehmen nun über den Nachweis der fachlichen Qualifikation für die technisch einwandfreie Verlegung von Gas- und Wasserleitungen. Zusammen mit dem RAL Gütezeichen 962, über das Langguth als Gründungsmitglied der Gütegemeinschaft Leitungstiefbau e. V. verfügt, können nun zukünftig auch kombinierte Bauaufgaben, bei denen Leitungen für Strom, Gas und Wasser in einer Tiefbaumaßnahme gemeinsam verlegt werden sollen, aus einer Hand auf höchsten Qualitätsniveau angeboten werden.

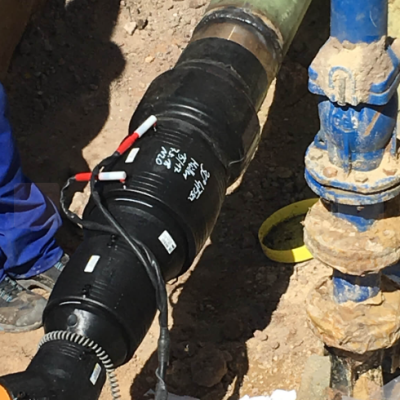

Screenshot 2024-08-16 104509

Foto: Ernst und Ludwig Langguth GmbH
